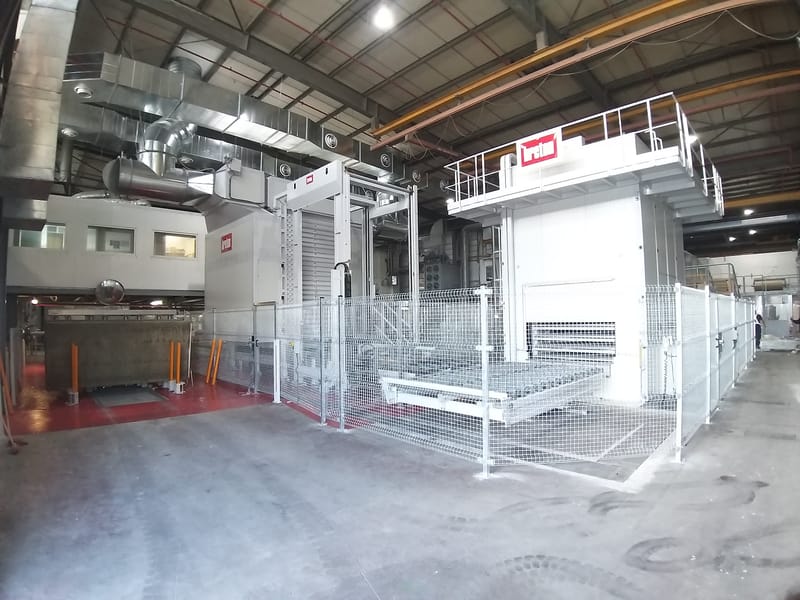

סוג פרויקט: שדרוג קו ייצור במפעל שיש תעשייתי
תחומים: פירוק ציוד כבד, התקנת ציוד חדש, תמיכה ליצרן אירופאי
משך שנקבע:
פירוק: 4 ימים
התקנה: 4 שבועות
ביצוע בפועל:
פירוק: 3 ימים
התקנה: ~2.5 שבועות
תוצאה: קיצור לוחות זמנים משמעותי והחזרת קו הייצור לפעולה מוקדם מהמתוכנן.
האתגר העיקרי:
מערכת ייצור ותיקה עם ציוד כבד שקשה לפרק
חלון זמן קצר מאוד לפירוק מוקדם
התקנה גדולה של ציוד חדש ע"י יצרן איטלקי
תלות בין לוחות הזמנים: עיכוב בפירוק = עיכוב לצוות האיטלקי
כל יום עיכוב = הפסד ייצור משמעותי למפעל
מה עשינו בפועל – פירוק הציוד
פירוק (תכנון: 4 ימים | ביצוע: 3 ימים)
פירוק מסגרות כבדות, מנועים, משטחי ליטוש ויחידות כיוון
ניתוק, מים, שמנים ולחצים
חיתוך מקצועי של קורות ותומכות
פינוי מסודר שמאפשר עבודת התקנה חלקה
תוצאה:
הקדמנו את היצרן האיטלקי ב־24 שעות — חיסכון של יום השבתה מלא
התקנת המערכת האיטלקית החדשה
התקנה (תכנון: 4 שבועות | ביצוע: שבועיים וחצי)
תגבור מקצועי לצוות האיטלקי
עבודה צמודה לפי שרטוטי יצרן אירופאי
הצבה מדויקת של המכונות החדשות
התקנת תשתיות, קונסטרוקציות וחיבורי מכניקה
חלוקה לצוותי משנה: פירוק / התקנה / מכני / ריתוך / QA
תוצאה:
סיום מוקדם ב־10–11 ימים מהתכנון המקורי.
התוצאות
קיצור זמן השבתה ב־25%
פירוק + התקנה מוקדמים מהמתוכנן.
חזרה לייצור מוקדמת
המערכת החדשה נכנסה להרצה שבוע וחצי לפני הצפי.
שביעות רצון גבוהה של היצרן האיטלקי
עבודה נקייה, מהירה ותואמת לשרטוטים.
חיסכון כספי גדול למפעל
כל יום קדימה = יום ייצור מלא שלא אבד.
